Voorbereidingen onderzoeksboring op Strandeiland in volle gang

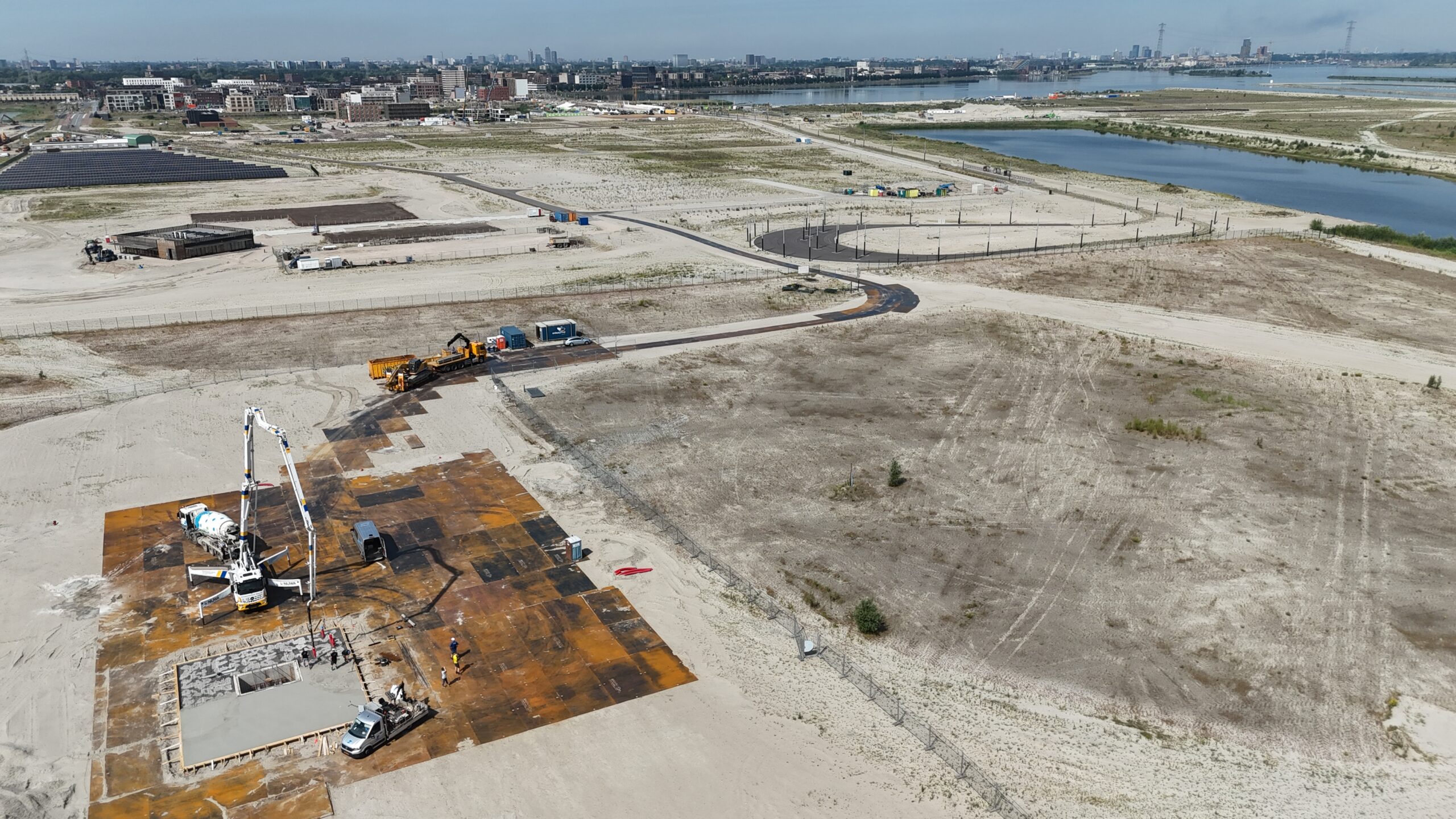

De voorbereidingen voor de onderzoeksboring op Strandeiland in Amsterdam zijn in volle gang. Een aantal weken later dan gepland, om een nestje van een broedende Plevier niet te verstoren. Inmiddels is de conductor (eerste verbuizing) geplaatst tot een diepte van 70 meter. Een prefab putkelder is over de eerste verbuizing heen geplaatst. Vervolgens is er een tijdelijke betonplaat aangelegd als fundatie voor de boortoren (zie bovenstaande foto).
De komende weken wordt het terrein verder voorbereid. Er wordt onder andere folie (plastic afdekzeil) neergelegd om de hele boorlocatie vloeistofdicht te maken. Ook worden containers, bouwketen en generatoren geplaatst.
Medio augustus wordt de boortoren opgebouwd. Als de toren staat wordt direct begonnen met de onderzoeksboring. De verwachting is dat dit rond eind augustus is.
